汕特燃機電廠供氣支線穿跨越工程外砂河穿越施工紀實
發布日期:2022-08-08 00:00:00 瀏覽次數:2659
兩淮建設管道分公司汕特燃機電廠供氣支線穿跨越工程外砂河穿越工程從5月26日開始導向施工,項目部全體人員不畏困難、勇挑重擔,全力以赴奮戰51天,最終于7月15日圓滿完成管道回拖工作。
外砂河穿越工程位于廣東省汕頭市澄海區中砂大橋西側,管道由東北向西南穿越,主管規格為Φ610鋼管,光纜套管規格為Φ114鍍鋅鋼管,定向鉆穿越長度1006m。光纜主管道同孔回拖,穿越深度36米,穿越深度較大,地層比較復雜,經過的地層有松散的泥土層,又有巖石層,中間還夾雜著中砂層、粉砂層和淤泥層,極易形成臺階。同時,汕頭地區在5月份就進入多雨季節,潮濕、炎熱的氣候因素也為推動項目進展增加了難度。
針對施工難點、堵點,項目部合理調配人力物力資源,科學制訂施工方案,嚴格按照施工規范、工藝流程、質量體系標準組織施工,本著“精干、高效、優化、強化”的原則配備人員,堅持把安全生產放在首位,大到每月現場安全自檢、員工安全培訓,小到每周安全例會、每日班前交接會,都牢記于心,做好遵守。施工期間,項目部共舉行一次消防演練、一次疫情演練、一次施工現場急救學習。

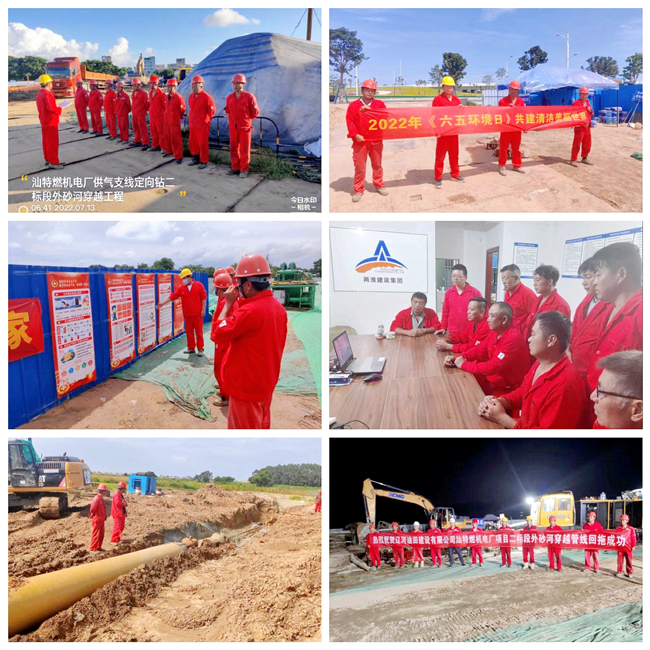

通過規劃好各工序的銜接,狠抓安全、控制風險,大大縮短了工期時間,提前圓滿完成了施工任務。
